应对大风突袭,十三间房建设新疆首个室内GIS站
天山网-新疆日报记者 魏永贵 通讯员 郭子毅
6月3日,在哈密十三间房风区,作为新疆电网升级关键节点的750千伏变电站新建工程全面进入设备安装阶段。该项目计划于今年年底具备并网条件,建成后将显著优化区域电网结构,为哈密片区大规模风能外送及抽水蓄能电站接入提供核心支撑。

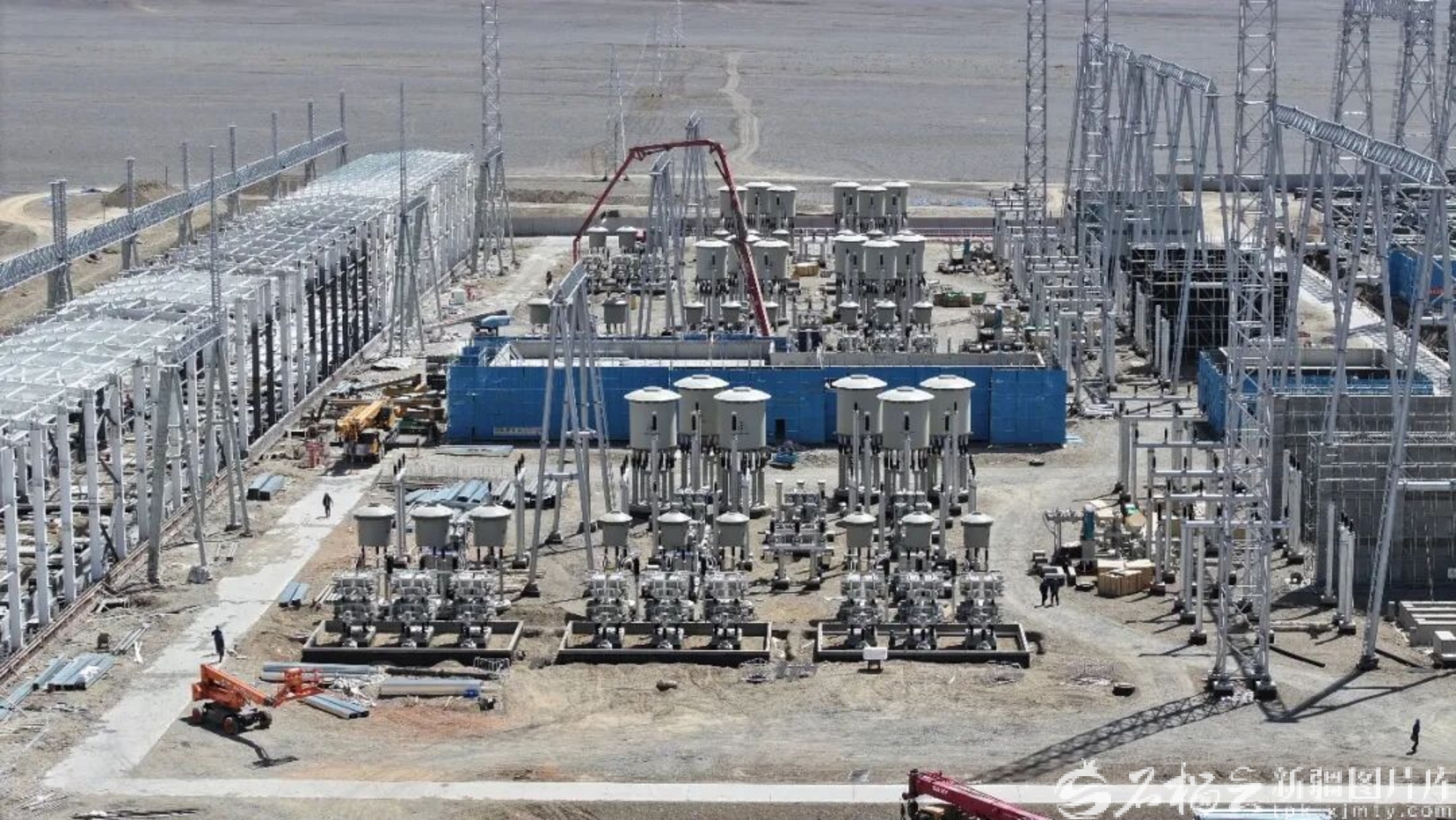

6月3日,十三间房750千伏变电站新建工程设备安装场景。郭子毅 摄
十三间房地区素有“百里风区”之称,大风天气多,对电力设施建设与运维构成严峻挑战。为此,该工程在设计之初便针对性施策,成为新疆首个将核心高压设备安置于室内的750千伏变电站。
“我们在来风方向专门设置了挡风墙,整个场区共有18栋建筑,其中220千伏和750千伏的核心配电装置全部布置在室内。”新疆送变电有限公司变电施工分公司项目电气总工程师马亮介绍,全室内化设计不仅能方便日后检修,更能大幅提升设备在恶劣天气下的运行稳定性。目前,工程土建进度已完成80%,电气安装已完成20%。
据悉,该站采用了先进的室内气体绝缘开关设备(GIS),对安装环境的清洁度要求极高。为确保安装精度,项目部采取了加装防尘棚等专项防风防尘措施。根据施工计划,该站220千伏区域将于今年9月底率先具备送电条件,12月底整体工程基本完工。
该项目建成后,将有效优化哈密西部电网结构,满足十三间房风区新能源外送需求,并为周边大型抽水蓄能电站提供接入条件,成为驱动哈密新型电力系统建设的重要引擎。
