塔额750千伏输变电工程全面进入铁塔组立阶段
石榴云/新疆日报讯(记者 陈蔷薇报道)“7月8日,塔额750千伏输变电工程启动首基铁塔组立试点作业,这标志着该工程全面进入铁塔组立施工阶段。”7月10日,塔额750千伏输变电工程业主项目经理赵明告诉记者。

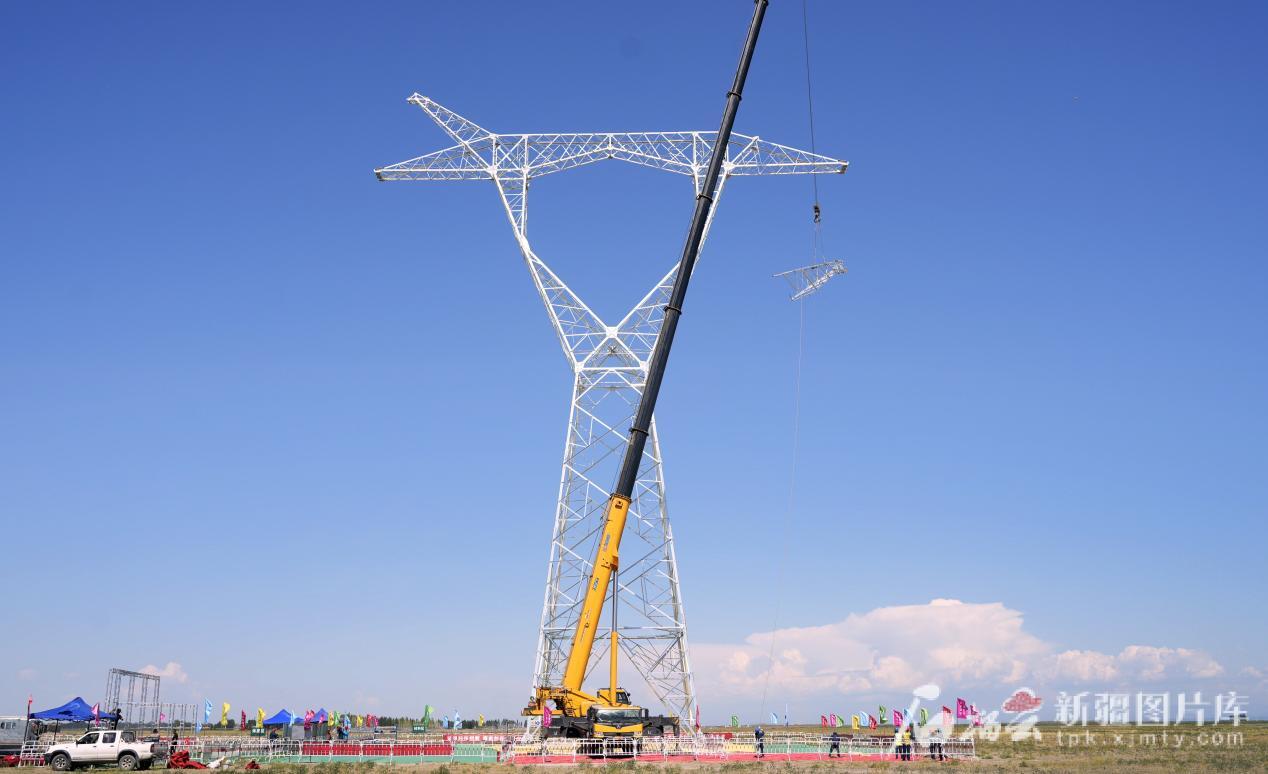

7月8日,塔额750千伏输变电工程首基铁塔组立施工启动。马元摄
作为自治区重点项目,该工程起于塔额750千伏变电站,止于克拉玛依750千伏变电站,线路经塔城地区额敏县、托里县及克拉玛依市克拉玛依区,整体呈西北—东南走向,采用两条并行单回路架设,将建设300万千伏安主变容量,新建线路280千米、铁塔677基,计划2026年8月建成投运。
“十四五”期间,新疆塔城重点开发开放试验区加快建设。预计2025年负荷高峰时段,塔城中西部电网供电缺口将达1170兆瓦,塔城中西部与克拉玛依电网合计缺口将达1760兆瓦,远超当前220千伏联络线路的输电极限,因此启动塔额750千伏输变电工程建设,以强化区域电网网架,提升供电能力。
该工程全线地处大风区,其中148千米线路穿越老风口—玛依塔斯风区。该区域每年8级及以上大风天气100多天,最大风速达每秒40多米,给铁塔组立带来严峻挑战。
“我们在设计阶段就对铁塔进行优化,采用新型塔,大幅提升了铁塔的抗风抗冰能力。”赵明说。
塔额750千伏输变电工程将超高压电力网架延伸至新能源富集的塔额盆地,是新疆电网发展的又一重要里程碑,也是塔城地区电力基础设施建设的重大突破。
工程建成后,将提升塔城中西部网架供电能力与安全稳定运行水平,增强区域新能源送出能力,为塔城打造千万千瓦级能源综合基地提供坚强支撑。
